إطلالة على مشروع:

مرور سنة على إنجاز أعمال تقوية الأعمدة المذهّبة لطارمة حرم أبي الفضل العباس(عليه السلام).. مصوَّر

أنجَزَت في مثل هذا اليوم من عام (2015م) الملاكاتُ الفنيّة والهندسيّة العاملة على مشروع تقوية أعمدة طارمة الذهب حرم أبي الفضل العباس(عليه السلام) كافة أعماله وبجميع مراحله، وعاد الذهب من جديد ليكسو هذه الأعمدة ويُظهرها بحُلّةٍ جديدة، هذا العمل جاء نتيجة دراساتٍ مكثّفة وفحوصات مختبرية قامت بها مجموعةٌ من الخبراء والمختصّين في هذا المجال الذين انتدبهم قسمُ المشاريع الهندسية في العتبة العباسيّة المقدّسة لمعرفة مدى قابلية تحمّل أعمدة الطارمة لثقل السقف الجديد الخاصّ بالصحن الشريف وقد بيّنت الدراسات عدم جاهزيّتها وقدرتها على تحمّل هذه الأحمال الخاصة بمشروع التسقيف على وضعها وقتذاك..

تعدّدت مراحل إنجاز هذا المشروع حيث شملت:

المرحلة الأولى: دراسة واحتساب مدى قابلية أعمدة الطارمة لتحمّل ثقل السقف الجديد الخاصّ بالصحن الشريف مع ملحقاته كافّة، وقد تمّ احتسابها وفق آليةٍ وحساباتٍ هندسية تمّت من خلالها معرفة جاهزيّة الأعمدة لتحمّل هذه الأثقال نتيجة التسقيف، إضافةً لوضع خطّة عملٍ نوقشت من خلالها كيفيّة إتمام المعالجة مع تحديد المادة والطريقة المعالَج بها، والتي روعي فيها أحدث ما تمّ التوصّل اليه من التقنيات الحديثة المستخدمة في هذا المجال.

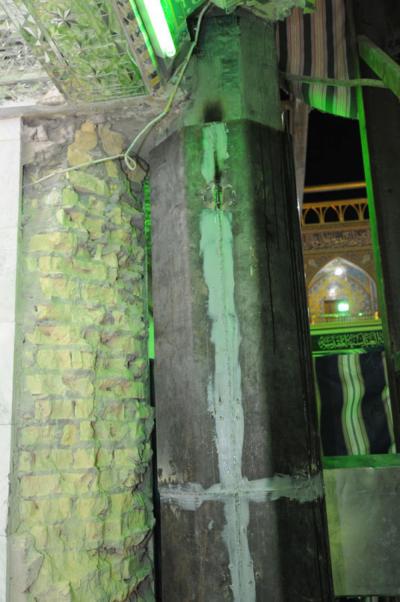

المرحلة الثانية: إزالة المواد المثبّتة على الأعمدة البالغ عددُها عشرة أعمدة، أربعة منها بارتفاع (9م) والستة الأخرى بارتفاع (6م) .

المرحله الثالثة: أعمال التقوية التي استُخدِمَت فيها ألياف الكاربون (Carbon fiber) وهي من المواد ذات التقنيات الحديثة الاستخدام في العمليات الإنشائية، لامتلاكها صلابةً قويّة ومقاومةً عالية أمام المؤثّرات الكيمياوية والمناخية، حيث تمّت تغطية وتغليف هذه الأعمدة بهذه المادة وفقاً لمقاييس ومعايير خاصّة بها.

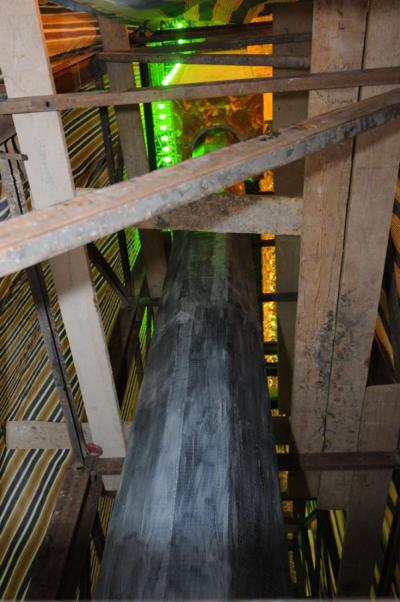

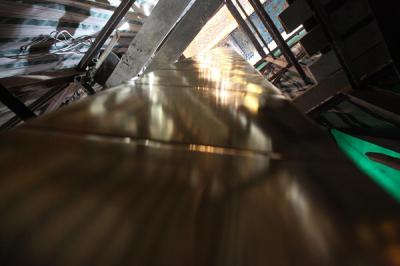

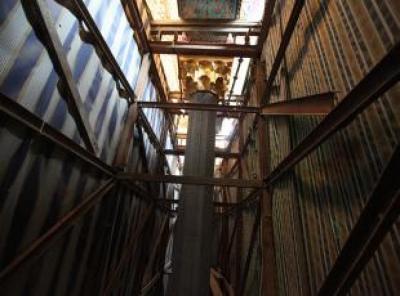

المرحلة الرابعة: المباشرة بوضع هيكلٍ حديدي (Steel structure) شُكّل بنفس أبعاد وقياسات كلّ عمود وبسُمْك (1سم) من الحديد ذي النقاوة العالية (stainless steel) ورُبط بواسطة مواد جعلته جزءً لا يتجزّأ من هيكل العمود مع إضافة موادّ أخرى تزيد من قوّة تلاصق هيكل الحديد بهيكل العمود ليتمّ طلاؤه بعدها بمواد كيمياوية أخرى.

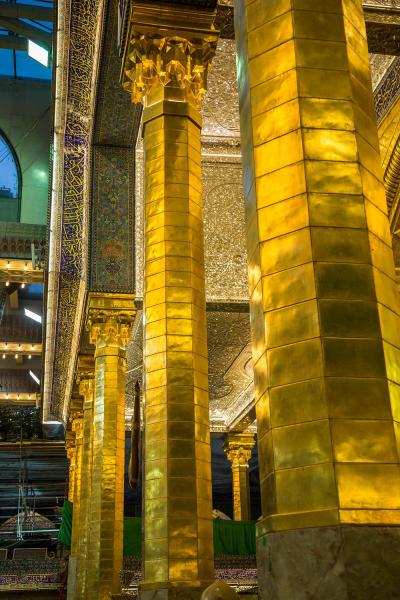

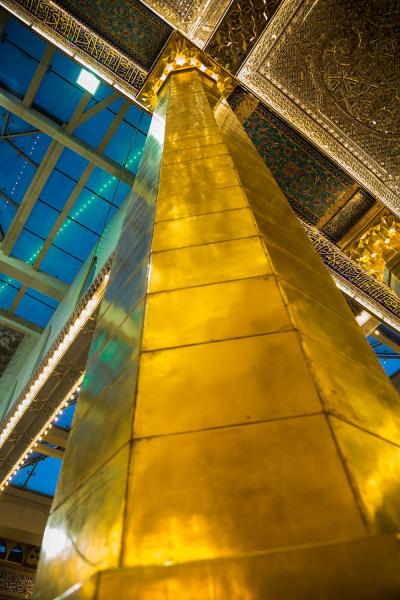

المرحلة الخامسة: تغليف هذه الأعمدة بالبلاطات الذهبية التي تمّ تصنيعها في ورش العتبة المقدّسة باستخدام تقنيّة الطَّرْق على جلد الغزال الذي أثبت كفاءته بكافّة أعمال تذهيب العتبة المقدّسة، وتمّ تركيبها على شكل خطوط مستقيمة (صفوف) تُحيط ببدن العمود وبطريقة تثبيتٍ مخفيّة غير ظاهرية، ممّا أضاف اليها جماليةً وعمراً أطول، وقد بلغ عددُ البلاطات الذهبية التي تمّ تركيبها للأعمدة ذات ارتفاع (9متر) (216) بلاطة، والأعمدة ذات ارتفاع (6متر) (136) بلاطة ذهبية.

بعد إنجاز هذه المراحل بلغت قوّة تحمّل هذه الأعمدة للأوزان أربعة أضعاف تحمّلها في السابق بحسب الفحوصات والدراسات التي أجراها قسم المشاريع الهندسية، والتي شملت العديد من الفحوصات (الأسس والأحمال وغيرها).

ولمعرفه تفاصيل أكثر عن أهم مشاريع العتبة العباسية المقدسة المنجزة منها أو التي قيد الأنجاز https://alkafeel.net/projects/
تعليقات القراء
1 | شمس الشموس | 12/01/2016 | العراق
ربي يبارك بكل شخص عمل لخدمة اباالفضل (عليه السلام) الله يوفق الجميع لخدمة المذهب
إضافة تعليق
الإسم:
الدولة:
البريد الإلكتروني:
إضافة تعليق ..:
